Структура проектов предприятия

Структура проектов предприятия (СПП) - это организационная схема, определяющая структурирование, управление и взаимодействие проектов друг с другом в рамках предприятия.

В системе PLAN-R структура проектов предприятия представляет из себя настраиваемый иерархический список, который может содержать неограниченное количество узлов единичного представления структуры проектов предприятия по следующим типам:

  • «Пространство»;
  • «Группа проектов»;
  • «Проект»;
  • «График».
  • «Версия».

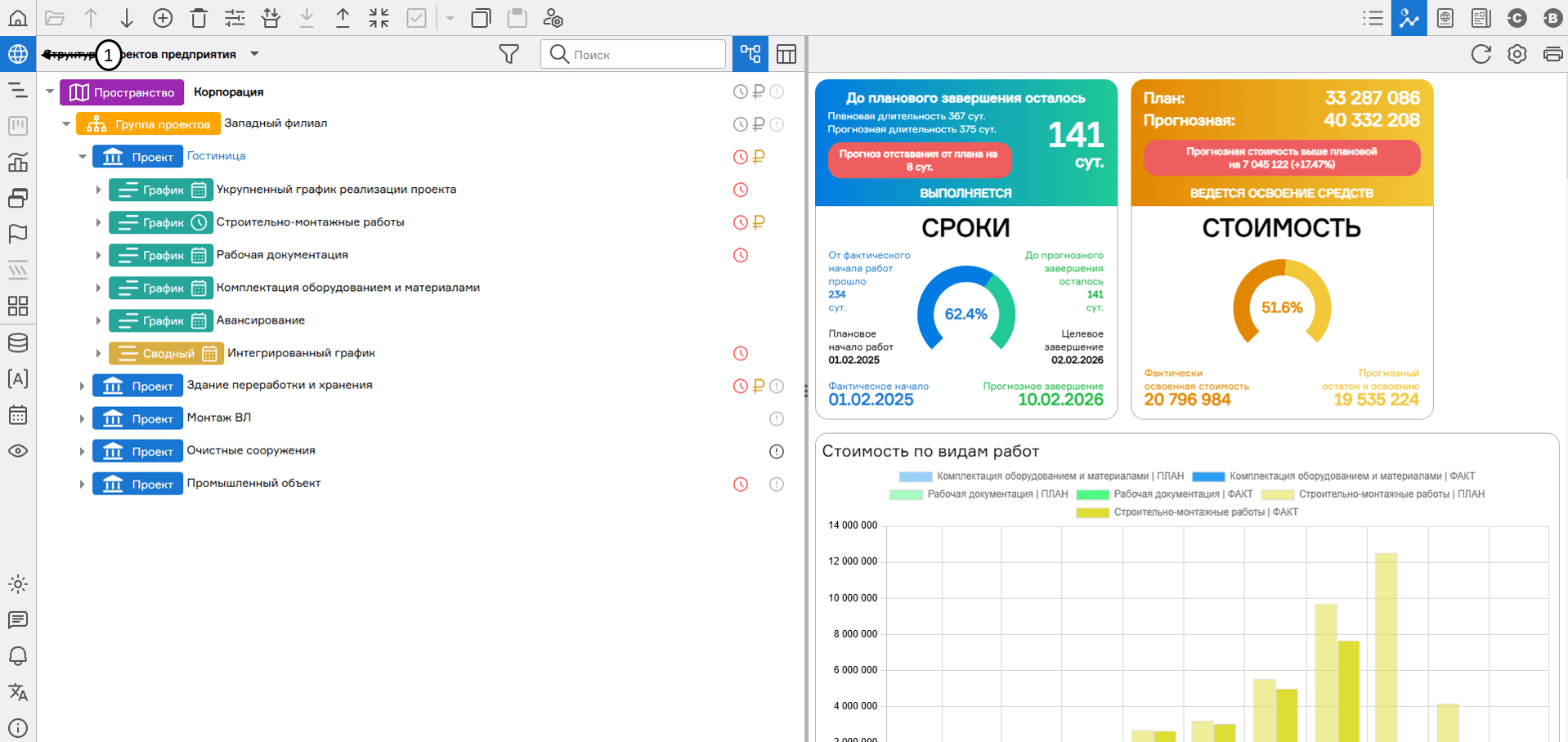

Структура проектов предприятияregister image

Пространство - это логический объект, консолидирующий информацию, относящейся к проектной деятельности компании и включающий в себя элементы структуры - Группу проектов, Проект и График.

Группа проектов - это совокупность проектов, которые имеют взаимосвязи и зависимости между собой, содержащие общие ресурсы, бюджет или цели, и могут быть выполнены в рамках одной организации или программы. В рамках группы проектов в календарно-сетевом планировании производится управление ресурсами, расписанием и бюджетом для всех проектов включенных в группу. Это помогает оптимизировать выполнение проектов, учитывая их взаимосвязи и зависимости, а также управлять общими ресурсами более эффективно. Таким образом, группа проектов в календарно-сетевом планировании помогает координировать и управлять выполнением нескольких проектов одновременно, обеспечивая синхронизацию и эффективное использование ресурсов.

Проект - представляет собой комплекс взаимосвязанных задач, которые необходимо выполнить для достижения конкретной цели или завершения определенного задания в установленные сроки. В календарно-сетевом планировании проект позволяет эффективно управлять временем, ресурсами и задачами, обеспечивая достижение целей проекта в установленные сроки и моделируется с помощью сетевого графика.

График - это инструмент планирования, используемый для визуализации сроков реализации проекта и представляющий собой динамическую модель, в которой отображается последовательность выполнения работ, а также информация о ресурсах и затратах.

Версия - представляет собой конкретный набор работ из которых состоит график. Содержит в себе иерархическую структуру работ (ИСР).

При формировании структуры проектов предприятия действуют следующие ограничения:

  • верхний узел структуры может быть только типа Пространство и иметь дочерние узлы типа Группа проектов и Проект;
  • узел типа Группа проектов может иметь дочерние узлы только типа Группа проектов и Проект;
  • узел типа Проект может иметь дочерние узлы только типа График;
  • узел типа График может включать в себя элементы типа Версия и не может содержать других дочерних узлов.

Таким образом с точки зрения API структура предприятия это древовидная структура данных корнем которой является пространство и узлами определенного типа. Каждый узел содержит следующие поля:

Поля структуры EPS

Поле Тип поля Описание
id UUID V4 Уникальный идентификатор узла
parentId UUID V4 Уникальный идентификатор родительского узла. Для пространства не определен. Для всех остальных типов узлов - обязательное поле
type string Тип узла
name string Наименование узла

Типы узлов структуры EPS

Значение Описание
space Пространство
facility Группа проектов
project Проект
schedule График
version Версия графика

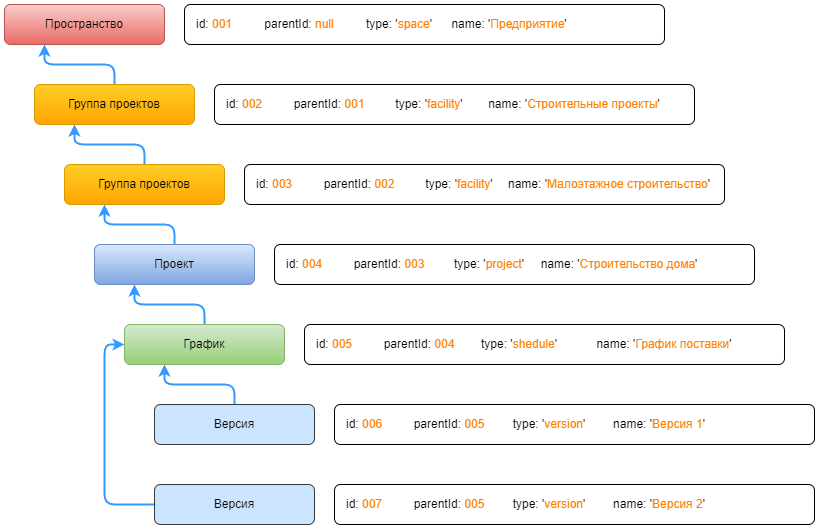

Схема данных структуры проектов предприятияregister image
