РЕСУРСНЫЙ СПРАВОЧНИК

Для того чтобы предотвратить превышение максимально допустимой интенсивности использования ресурсов, которые могут быть назначены как на несколько работ одного проекта, так и на работы разных проектов в PLAN-R добавлена возможность создания ресурсных справочников.

Ресурсный справочник отличается от прочих наличием необходимых атрибутов.

Обязательными системными атрибутами ресурсного справочника являются:

  • «Наименование» (1);
  • «Ед. измерения» (2);
  • «Интенсивность» (3);
  • «Тип ресурса» (4).

Обязательными атрибутами назначения ресурсного справочника являются:

  • «План» (5);
  • «Факт» (6);
  • «Распределение» (7).

Доступны следующие типы распределения:

  • Равномерно (ресурс распределяется равномерно по работе);
  • Старт (ресурс распределяется на дату старта);
  • Финиш (ресурс распределяется на дату финиша);
  • Пропорционально (ресурс распределяется на дату старта и дату финиша в соответствии с указанными процентами).

Системный атрибут «Тип ресурса» (4) предоставляет возможность определять категории ресурсов, используемых в проекте. Этот атрибут позволяет классифицировать ресурсы на: трудовые, нетрудовые, материальные и затратные ресурсы.

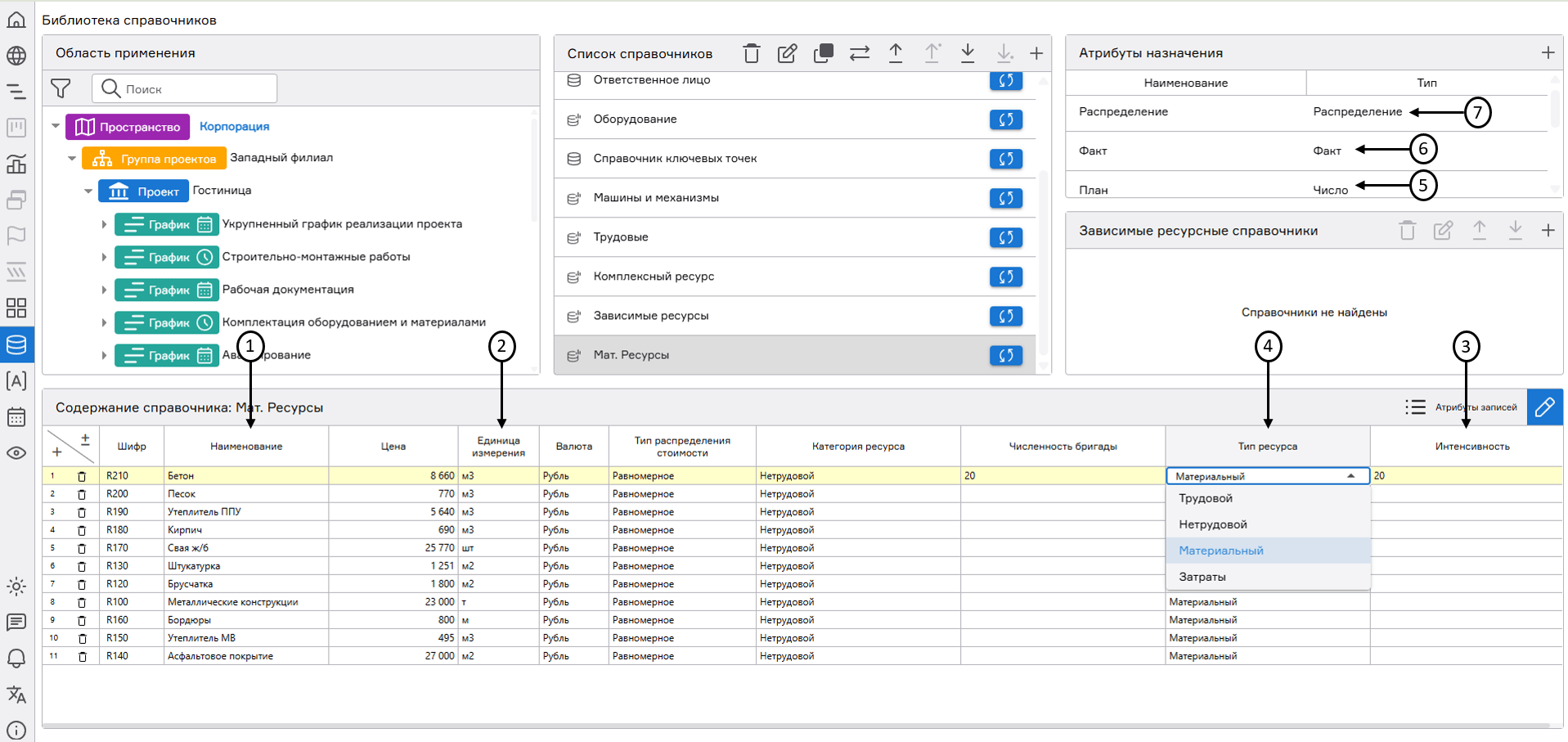

register imageСодержание ресурсного справочника

Назначение строки справочника на работу графика происходит аналогично способу, описанному в (п. «Назначение строк справочников на работы графика») соответствующего руководства.

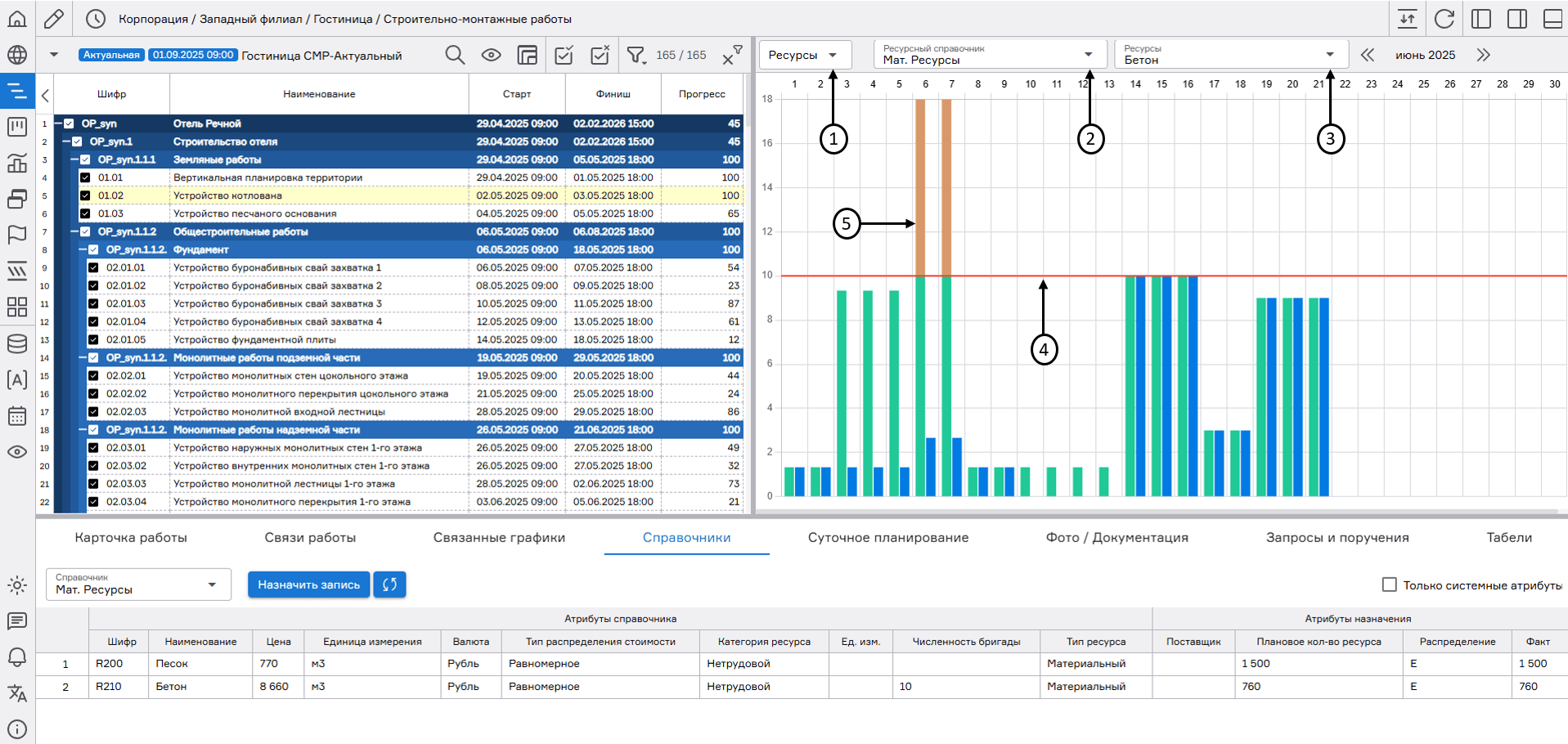

Для отображения диаграммы распределения ресурсов в выпадающем поле необходимо выбрать значение «Ресурсы» (1), указать справочник (2) и выбрать распределяемый ресурс (3). Значение интенсивности отображается на столбчатой диаграмме в виде горизонтальной красной линии (4). Если при распределении ресурсов по дням плановые или фактические показатели будут превышены, они будут выделяться оранжевым и красным цветом (5).

register imageДиаграмма распределения ресурсов
