СУТОЧНОЕ РАСПРЕДЕЛЕНИЕ ПЛАНА И ФАКТА НА ВРЕМЕННОЙ ШКАЛЕ

PLAN-R предоставляет возможность распределения ресурсов по следующим типам:

  • По оперативному плану;
  • По согласованному плану;
  • По факту.

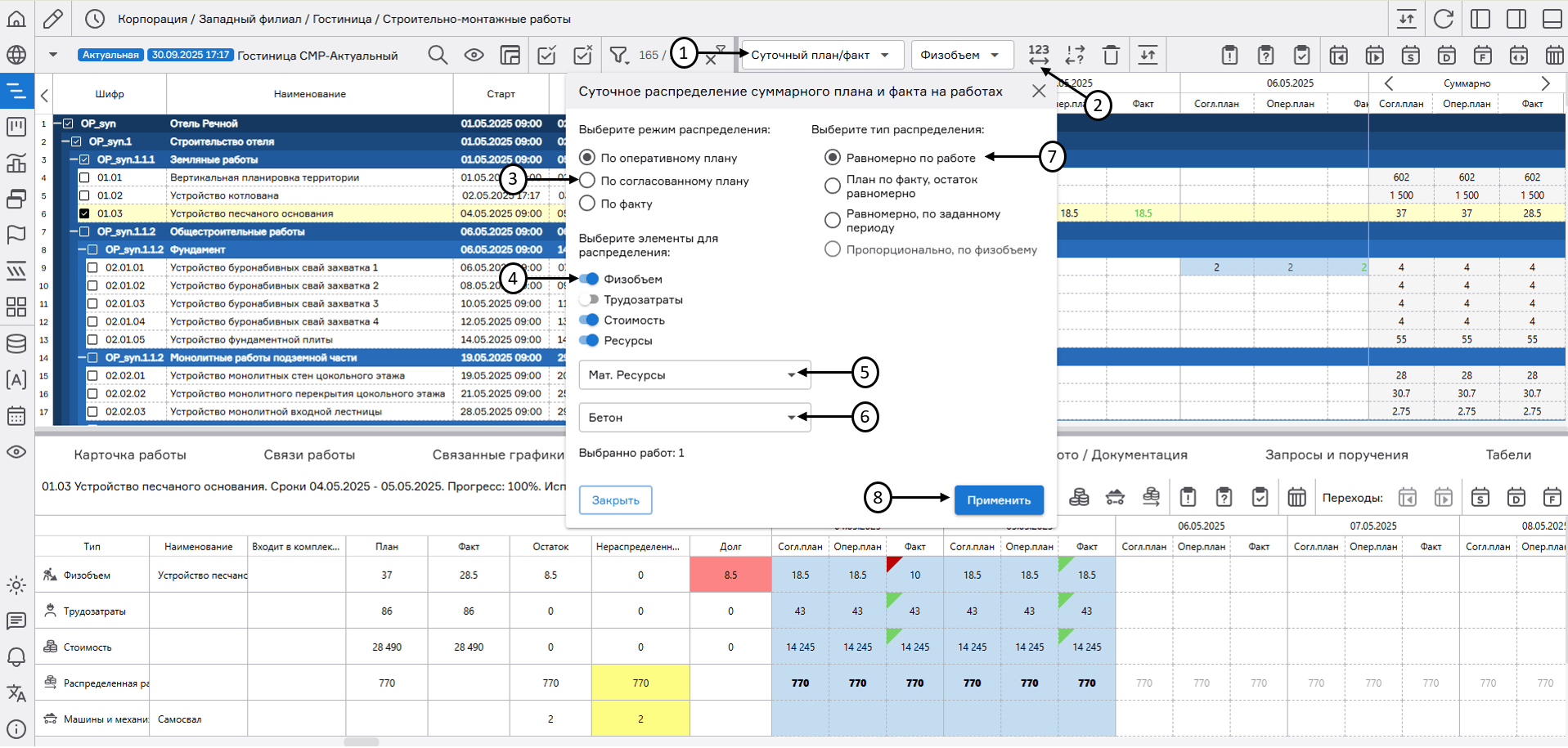

Для суточного распределения плановых показателей необходимо выделить чекбоксами необходимые задачи, в правой части экранной формы «График» необходимо выбрать параметр «Суточный план/факт» (1) и нажать на кнопку «Суточное распределение плана» (2). В открывшемся окне выбрать режим распределения (3) и элементы для распределения (4). В случае, если выбран элемент «Ресурсы», появляется возможность выбрать ресурсный справочник (5) и конкретные ресурсы (6), содержащиеся в нем. Далее выбрать сценарий распределения (7) и нажать на кнопку «Рассчитать» (8).

При суточном распределении плановых показателей существуют следующие сценарии распределения:

  • Равномерно по работе – равномерное распределение плановых показателей на протяжении всего периода работы;
  • План по факту, остаток равномерно – распределение плановых показателей с учетом внесенного факта выполнения работы, остаток плановых показателей будет распределен равномерно на оставшееся время работы от установленной даты;
  • Равномерно, по заданному периоду – равномерное распределение плановых показателей по заданному пользователем периоду;
  • Пропорционально, по физобъему – распределение плановых показателей стоимости и трудозатрат пропорционально плановым значениям физобъема рабочего периода Внимание: Данный сценарий распределения отображается при выборе показателей «Стоимость» и «Трудозатраты». Расчет производится по формулам:
    • Опер.план (ТР) = Опер.план (ФО) * Уд.трудозатраты;
    • Согл.план (ТР) = Согл.план (ФО) * Уд.трудозатраты;
    • Опер.план (СТ) = Опер.план (ФО) * Расценка;
    • Согл.план (СТ) = Согл.план (ФО) * Расценка.

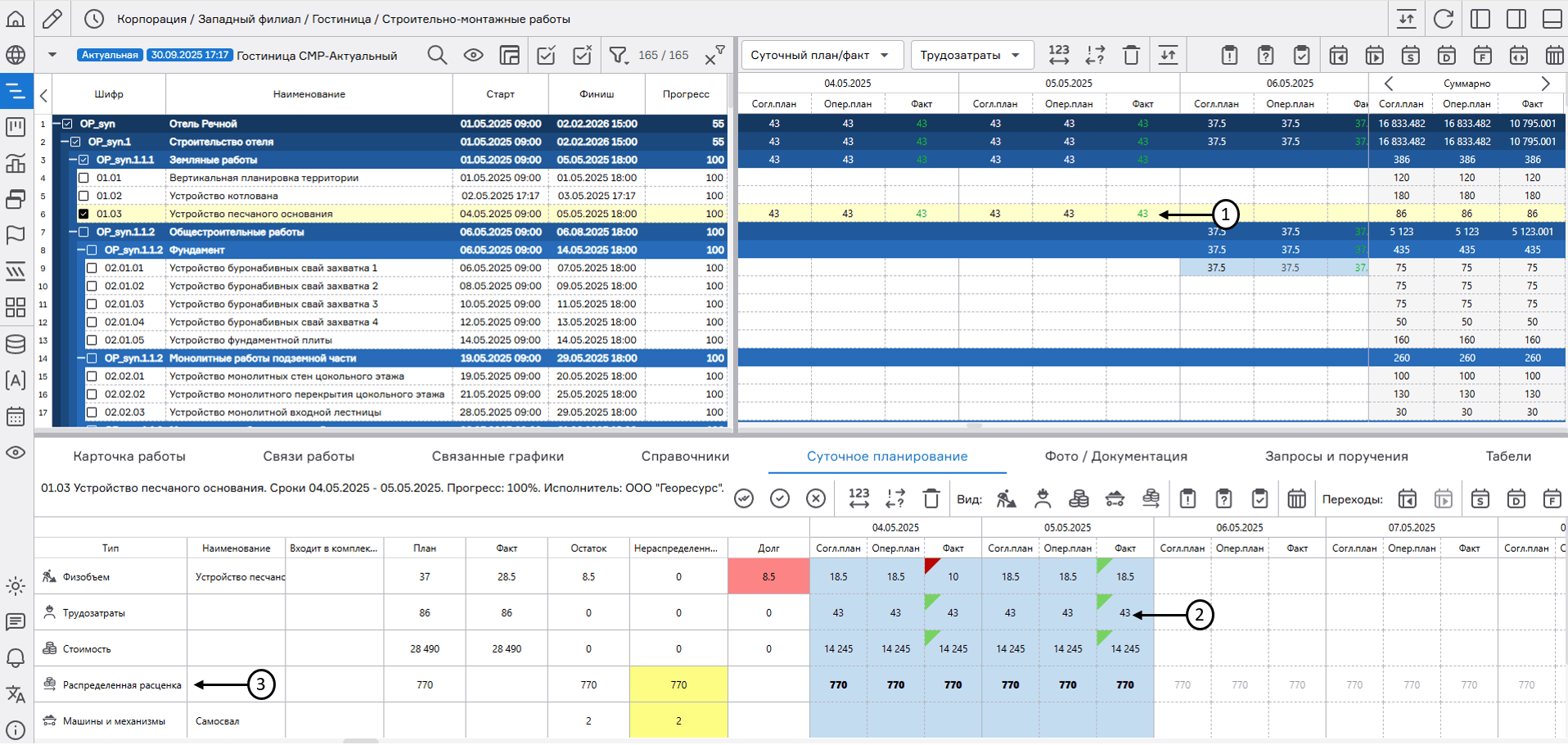

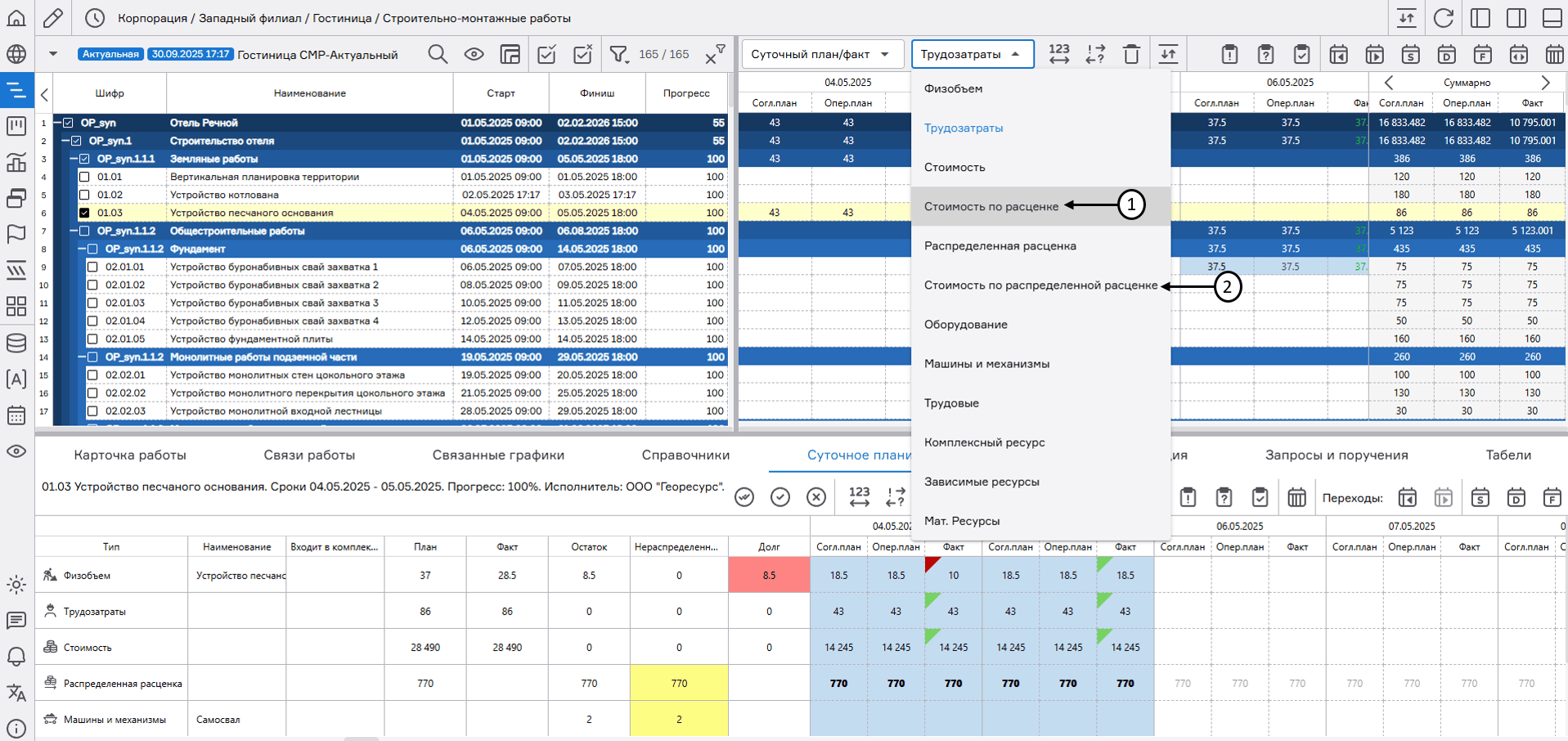

register imageНастройка суточного распределения плановых значений на работах

Суточное распределение фактических значений осуществляется по периоду, первым днем которого считается рабочий день, следующий за датой внесения крайнего факта. Выбор даты, до которой планируется распределение факта (не включительно), осуществляется по одному из представленных параметров (1):

  • По дате актуализации версии графика;
  • По текущей дате;
  • По пользовательской дате.

После выбора параметра нажать на кнопку «Рассчитать» (2).

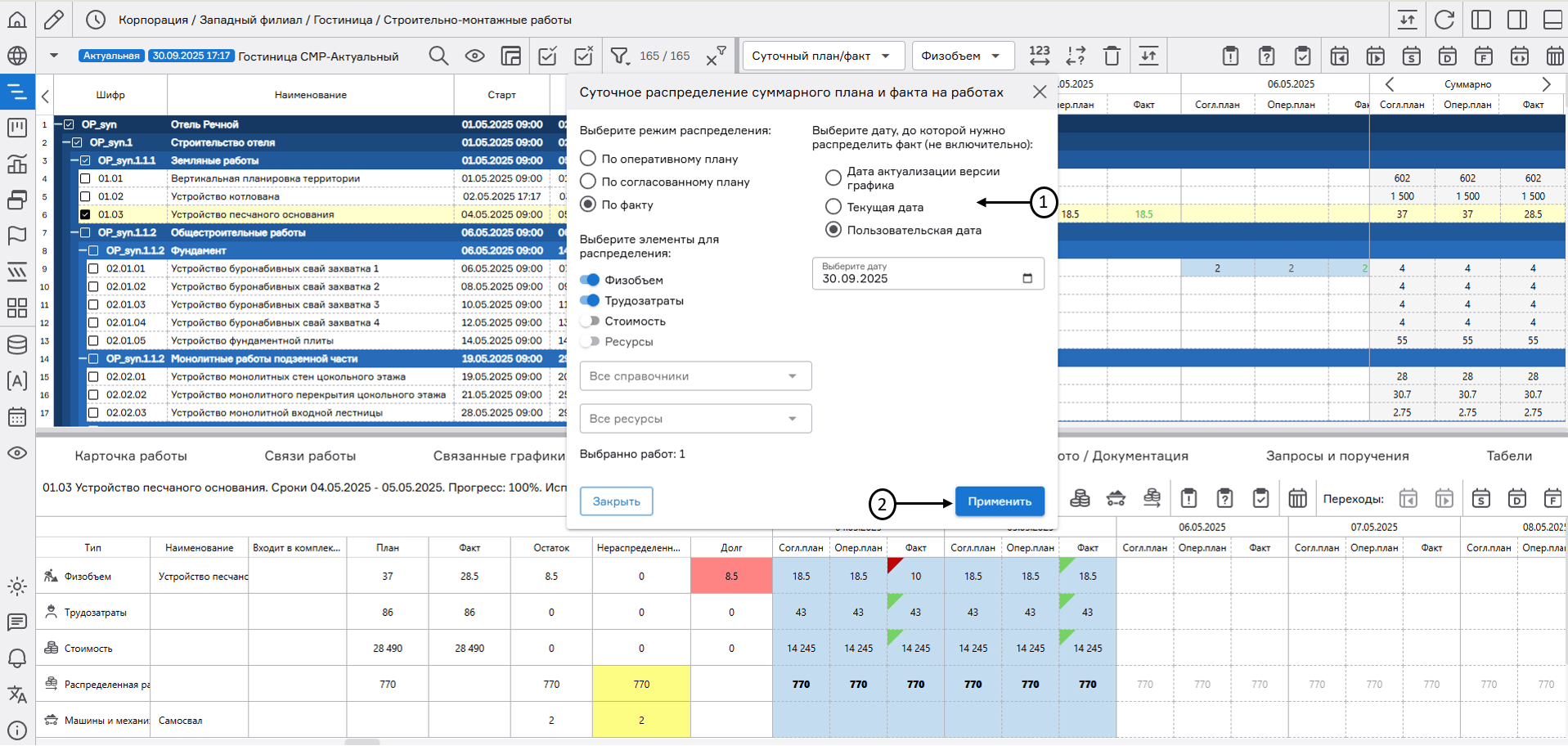

register imageНастройка суточного распределения фактических значений на работах

Результаты распределения суточного плана будут отображаться как в правой части экранной формы «График» (1), так и в рабочей области (2). Для того чтобы осуществить передвижение временной шкалы, необходимо зажать ее левой кнопкой мыши. Зеленым цветом окрашивается временной период работы, превышающий текущую дату, иначе период работы будет выделен голубым цветом.

В рабочей области добавлена дополнительная строка «Распределенная расценка» (3), значения которой автоматически распределяются на весь период текущего графика (До значения, установленного пользователем вручную).

Автоматическое распределение может корректироваться вручную. В данном случае, начиная с даты, на которую были внесены изменения, расценка будет изменена на скорректированное значение (До значения, установленного пользователем вручную).

register imageРезультат распределения суточного плана

Для копирования суточного плана необходимо выделить чекбоксом желаемую работу (1), нажать на кнопку «Копирование суточного плана» (2) и в открывшемся окне выбрать режим копирования (3):

  • «Скопировать Опер. план в Согл. план» – значения из оперативного плана копируются в согласованный план;
  • «Скопировать Согл. план в Опер. план» – значения из согласованного плана копируются в оперативный план.

После выбора режима копирования необходимо определить элементы (4), которые будут подлежать копированию. В случае, если выбран элемент «Ресурсы», появляется возможность выбрать ресурсный справочник (5) и конкретные ресурсы (6), содержащиеся в нем. Далее следует указать период (7), в пределах которого будет производиться копирование, и нажать на кнопку «Применить» (8).

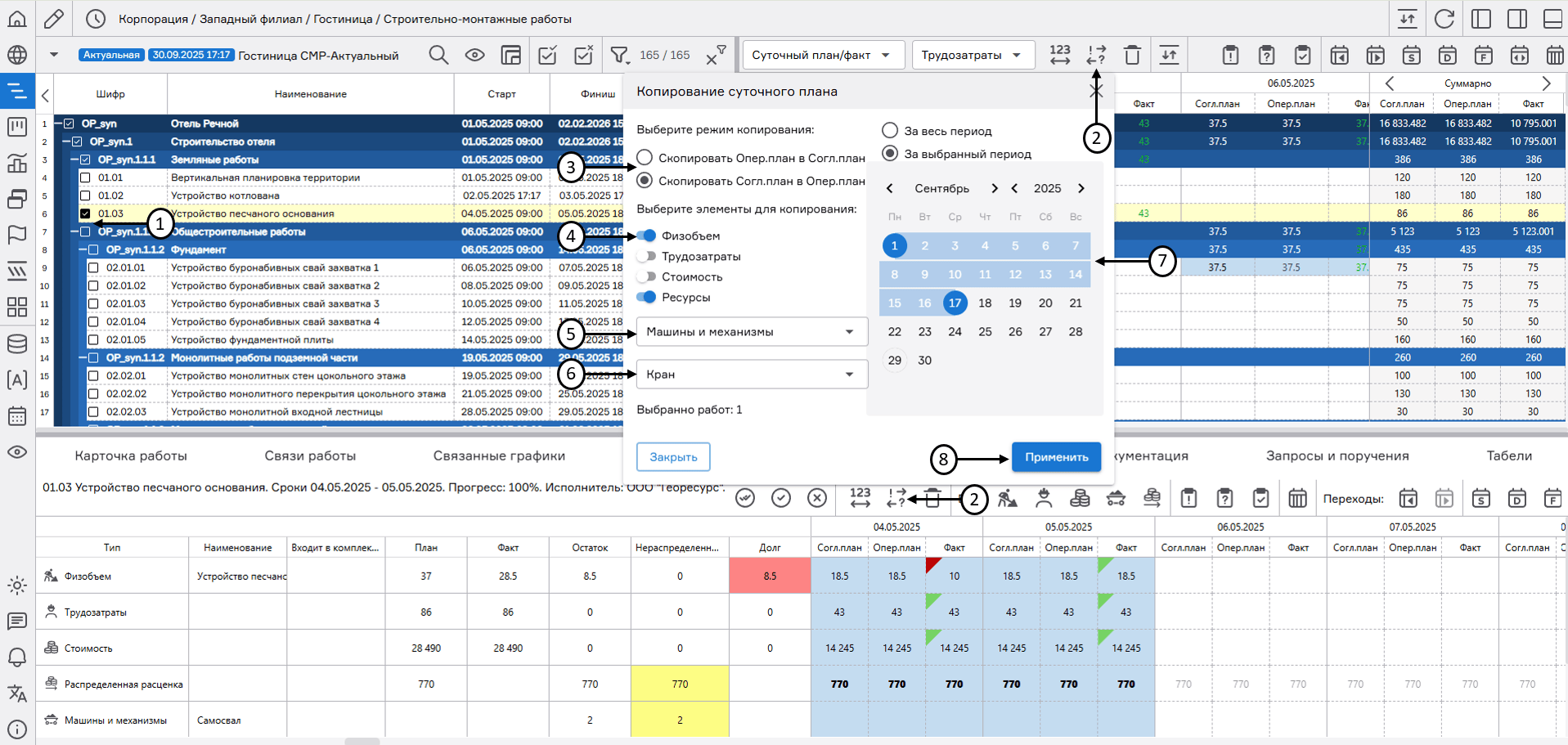

register imageКопирование суточного плана

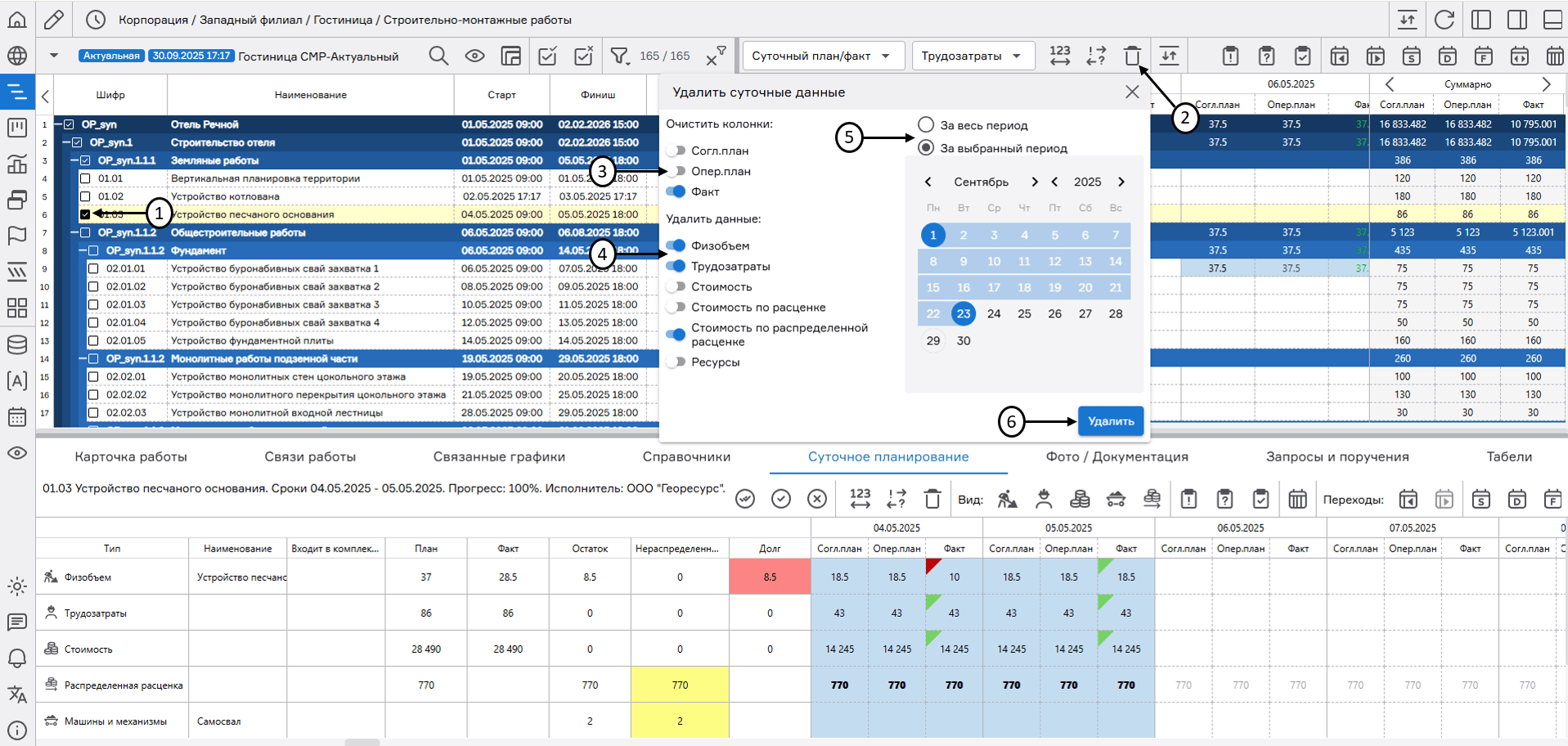

Для массового очищения суточного плана/факта необходимо выделить чекбоксами работы (1), по которым требуется очищение данных, нажать на кнопку «Удалить суточные данные» (2), в открывшемся окне выбрать тип суточного распределения (3), тип данных (4), период к очищению (5) и нажать на кнопку «Удалить» (6).

register imageОчищение суточного плана/факта

В рабочей области также добавлена настройка вида суточного планирования.

Раздел суточного планирования включает в себя расчетную величину «Стоимость по расценке» (1) и «Стоимость по распределенной расценке» (2), которые вычисляются через произведение физобъема и расценки (физобъема и распределенной расценки для расчета (2)).

register imageСтоимость по расценке
