ЭКРАНЫ ПРОЕКТА
Экран проекта
PLAN-R позволяет формировать экраны проектов (далее-ЭП) - карты выполнения проекта с отображением текущего состояния ключевых событий проекта, прогнозных сроков их наступления, ключевых работ, влияющих на выполнение КС, контрольных точек, связанных с выполнением ключевых работ (рисков, промежуточных этапов, точек принятия решений).
ЭП настраивается на уровне проекта с использованием данных текущих версий графика и меняется в онлайн режиме при изменениях графиков.
ЭП разделен на три основные зоны, которые PLAN-R позволяет настроить и отобразить:

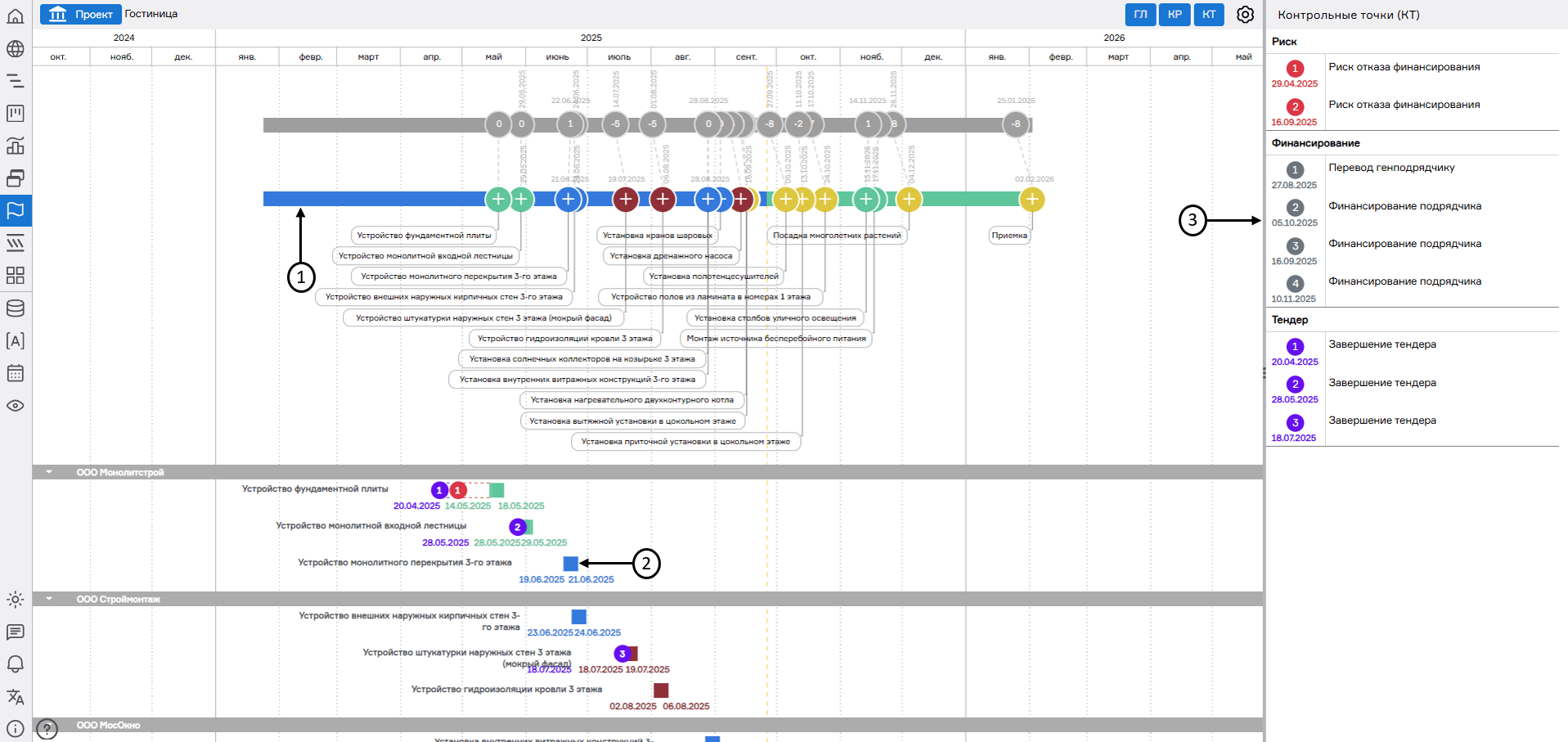

- зону генеральной линии (ГЛ) (1), представленную в виде двух линий с отображением на них ключевых событий по целевым и актуальным срокам проекта. PLAN-R автоматически рассчитывает цепочки управляющих и не управляющих предшественников ключевых событий, также индицирует отклонения сроков от целевых значений;
- зону ключевых работ (КР) (2), содержащей перечень работ (или вех) графика, представленных в виде диаграммы Ганта, находящихся в зоне особого внимания (например, обязательные к выполнению работы для достижения ключевого события, работы с сорванными сроками выполнения промежуточных этапов, работы с прогнозируемыми рисками и т.п). При наличии на работе текущего графика атрибута ключевой работы она отображается в зоне КР ЭП. Также в зоне КР на работах отображаются ключевые точки (КТ) – события, связанные с рисками срыва КР, промежуточные точки, определяемые для работ проекта с большой продолжительностью, где есть четкие поддающиеся измерению последовательные этапы, события, требующие принятия решения по ним и т. п.;
- зону контрольных точек (КТ) (3), содержащую непосредственно сам перечень КТ, отображаемых в зоне КР, и их описание.
