КРИВЫЕ ПОТРЕБЛЕНИЯ
Кривые потребления ресурсов — это инструмент, который позволяет распределять количество ресурса неравномерно в течение выполнения задачи. С его помощью можно указать, какой процент от общего количества ресурса должен быть затрачен в каждый период между началом и окончанием работы в процентах от рабочей длительности.
Кривые потребления используются при распределении ресурса (см. п. «Суточное распределение плана и факта при упрощенном планировании» и п. «Суточное распределение плана при ресурсном планировании») и помогают:
- Моделировать реальную загрузку ресурсов — например, задать высокую нагрузку в начале, середине или конце работы в зависимости от специфики процесса;
- Управлять финансовыми потоками и загрузкой персонала — учитывать фактические пики нагрузки на сотрудников или оборудование;
- Автоматически распределять остаток ресурса — PLAN-R самостоятельно распределит неиспользованное количество в соответствии с выбранной кривой;
- Повышать точность планирования — особенно полезно для нестандартных или циклических профилей работ, где равномерное распределение не отражает реальность.
Создание кривых потребления доступно на любом уровне структуры проектов предприятия при наличии у пользователя права F2.2.2.6 «Настройка кривых потребления». При этом пользовательские и системные кривые наследуются от родительского узла к дочерним. Чтобы настроить кривую потребления необходимо на структуре проектов предприятия выбрать любой узел (1) и перейти в «Настройки узла» (2) на вкладку «Кривые потребления».

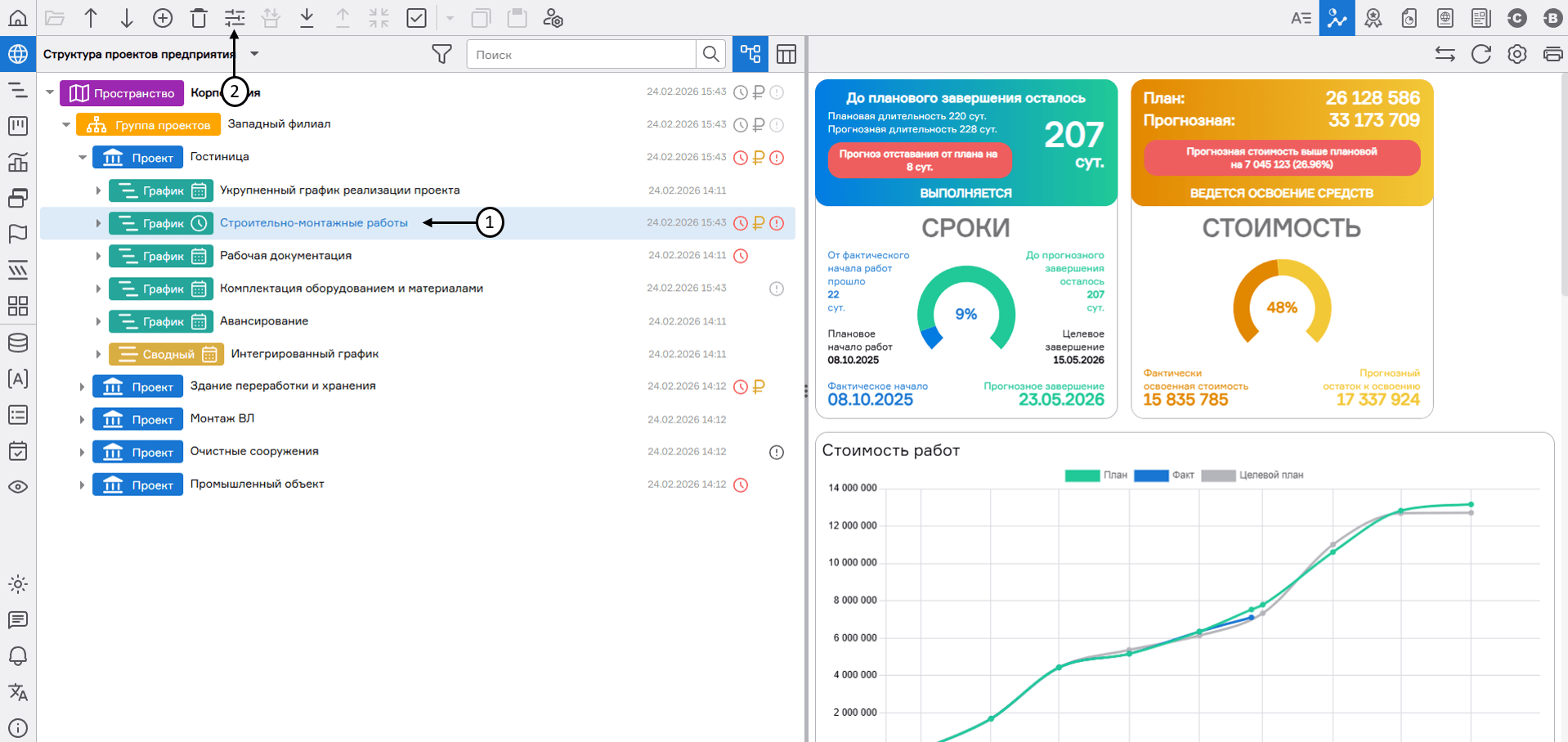

Переход в настройку узла структуры проектов предприятия
В PLAN-R существуют преднастроенные системные кривые потребления:
- «Линейная» – Равномерное потребление ресурса на протяжении всей работы. На каждом 5% интервале (кроме точки 0%) задаётся вес 5%, суммарно — 100%;
- «Прогрессивно-нарастающая треугольная» – Нагрузка ресурса постепенно возрастает до пика в районе 65–70% длительности, затем плавно снижается, но остается выше начальных значений. Характерна для процессов с выходом на режим и последующим спадом;
- «Пик-плато» – Быстрый рост на старте работы до высоких значений (10–11% длительности), затем резкий спад до нуля в середине и повторный подъем с плато в конце. Имитирует две интенсивные фазы работы с паузой между ними;
- «Опережающая нагрузка» – Высокое потребление ресурса в первой половине работы (≈6,5% на каждом интервале до 50% длительности), затем резкое снижение до ≈3,5% во второй половине. Используется для работ с «форсированным» стартом;
- «Отложенная нагрузка» – Пониженное потребление ресурса в первой половине работы (3,5% на интервал), после 50% длительности — повышенное (6,5%). Подходит для задач, где основная активность смещена к завершению;
- «Колокольная» – Симметричная кривая потребления ресурса с пиком в середине (12% на интервалах 40–60% длительности) и плавным спадом к краям (до 0,5%);
- «Смещенная треугольная» – Рост потребления ресурса до максимума в районе 65–70% длительности, затем более пологий спад. Близка к прогрессивно-нарастающей, но с менее выраженной второй половиной;
- «Нормальная (S-кривая)» – Медленный старт потребления ресурса, ускорение в середине (пик 14% на 45–55% длительности), затем замедление. Классика для проектов с постепенным вовлечением ресурсов;
- «Треугольная убывающая» – Максимальная нагрузка ресурса в начале (9%), затем монотонное снижение до 1% в конце. Идеальна для работ, требующих немедленной высокой отдачи;
- «Двойной пик» – Два симметричных пика: первый в районе 30% длительности (10%), спад, второй пик в районе 70% длительности (10%). Подходит для процессов с двумя выраженными фазами активности;
- «Ранний пик» – Быстрый подъем ресурса к максимуму (10% на 30–40% длительности), затем плавное снижение до 1% в конце. Характерна для работ с критическим стартом;
- «Треугольная» – Рост потребления ресурса до середины (пик 9% на 45–55%), затем симметричный спад;
- «Трехступенчатая» – Три уровня потребления ресурса: сначала умеренный (4% на интервалах), затем повышенный (6,5% на интервалах в середине), затем снова умеренный (4% на интервалах). Имитирует этапы с разной интенсивностью;
- «Трапециевидная» – Плавный рост потребления ресурса до плато (7,5% на интервалах 35–70% длительности), затем симметричный спад. Обеспечивает длительный период стабильной загрузки;
- «Треугольная нарастающая» – Рост потребления ресурса от 1% в начале до 9% в конце. Отличается от «треугольной убывающей» направлением: нагрузка увеличивается к финишу.

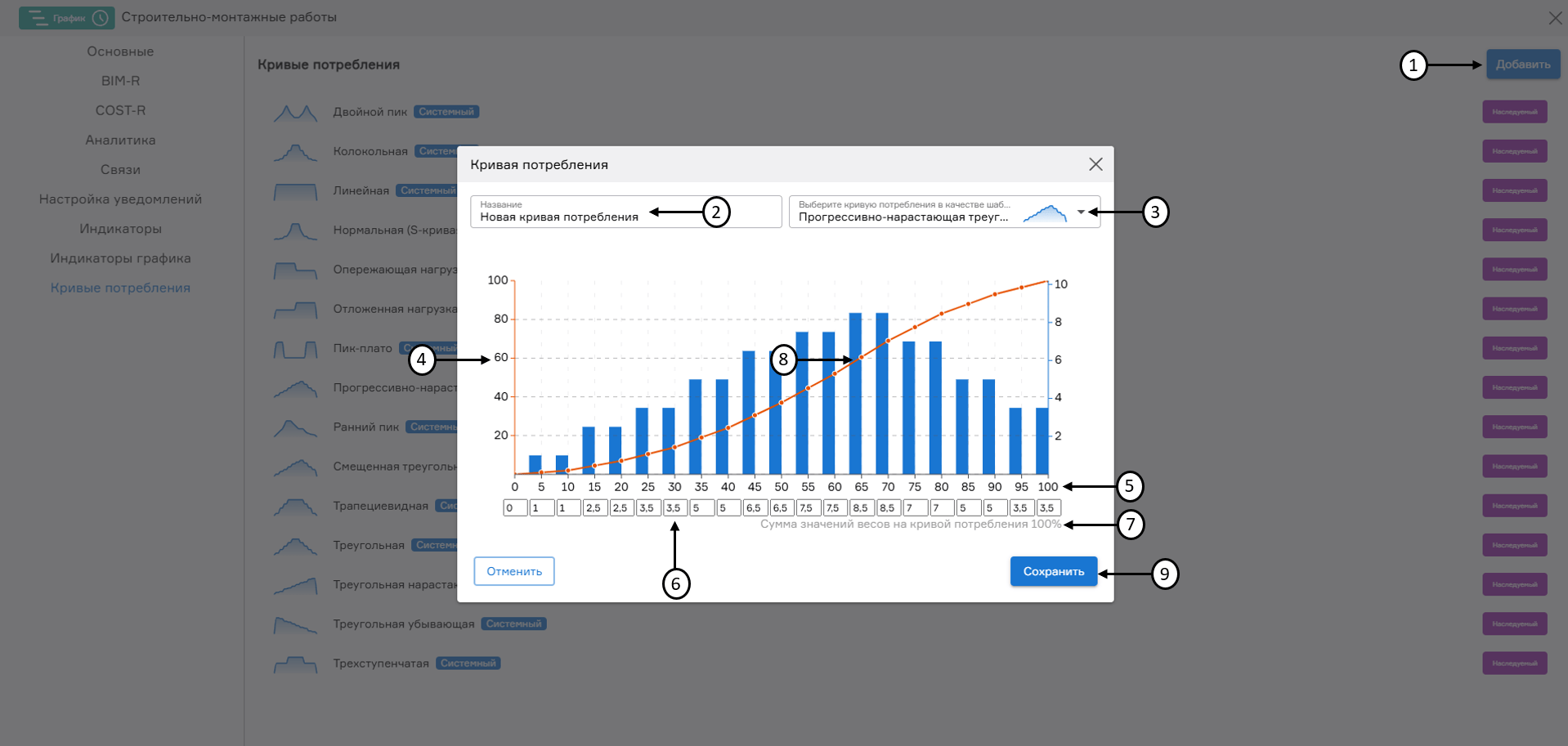

Для создания пользовательской кривой потребления необходимо нажать на кнопку «Добавить» (1). В открывшемся окне ввести наименование (2) и при необходимости выбрать кривую потребления в качестве шаблона (3).
На оси «Y» отображается процент потребления ресурса (4), максимальное значение по оси – 100%.
На оси «X» отображается процент рабочей длительности (5) от начала (0%) до окончания выполнения работы (100%) с шагом в 5%. Для каждого из этих 21 интервала можно задать собственное значение процента потребления ресурса (6). Также отображается сумма всех введенных значений процентов потребления (7):
- Если сумма <100 или >100 — при сохранении настроек PLAN-R пропорционально масштабирует значения до 100%;
- Если сумма >100 — число подсвечивается красным цветом, предупреждая о превышении максимального процента потребления.
При введении процента потребления ресурса для каждого интервала длительности PLAN-R автоматически строит кривую (8), которая наглядно отображает накопительный объем потребления ресурса на протяжении выполнения работы. Для сохранения настроек необходимо нажать на кнопку «Сохранить» (9).
Создание кривой потребления
